一体化污水处理设备集成了一沉池、Ⅰ/Ⅱ级接触氧化池、二沉池、污泥池等核心处理单元,是高度集成化的成套污水处理设备。规范安装是保障设备处理效果与使用寿命的前提,以下为完整安装流程及标准要求:

一、基础施工与验收

严格对照设备安装图与基础图开展基础浇筑作业,基础尺寸以安装平面图标注为准,采用混凝土底板结构;

基础需满足平均承压能力不低于5t/m²,基础表面保持水平无倾斜;

必须待混凝土基础浇筑养护期结束后,方可启动设备安装工序;

若设备安装于地坪以下,基础与地坪的相对标高严格按图纸尺寸执行,基坑四周距基础边线的开挖宽度、长度需预留500mm以上的作业空间,保障管道安装施工空间。

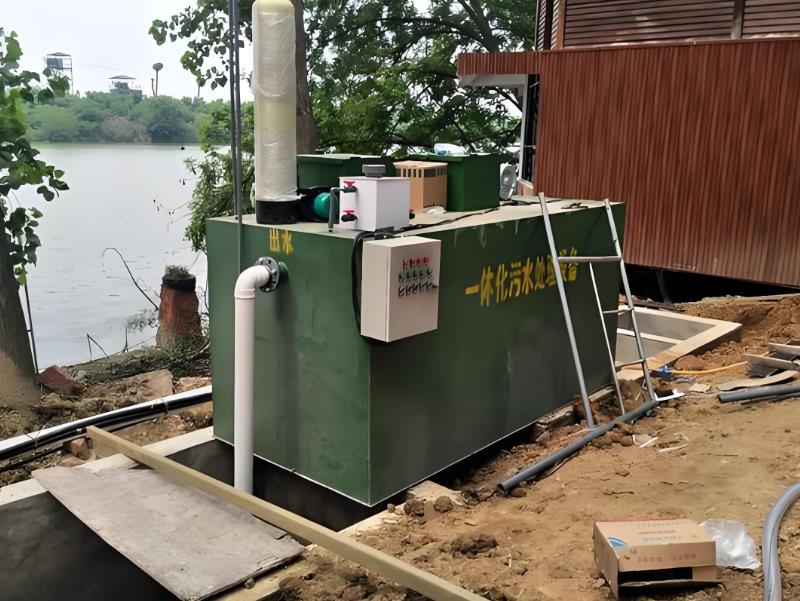

二、设备吊装就位

管道安装的衔接布局需在设备就位阶段同步规划,避免就位后二次调整;

吊装前根据设备自重匹配对应吨位的吊车,严格按照现场安装图纸的顺序就位;

设备筒体的摆放位置、方向不得错放,各单元之间的间距需符合设计要求,偏差控制在允许范围内。

三、管路系统连接

对照安装图纸完成各管路的对接,设备就位后,管道接口采用橡胶垫紧固密封,确保所有连接处无渗漏隐患。

四、设备固定与灌水试漏

就位校准后,将设备与基础底板连接固定,防止设备发生位移、浮动;

向设备内部注入污水(无污水时可采用自来水或其他清洁水源替代),充水高度需达到设备容积的70%以上,通过自重抵消浮力,避免设备上浮;

同步检查所有管道接口的密封性,试水阶段各管口需保证无渗漏;同时确认设备不会因地面积水上涨发生错位、倾斜。

五、基坑回填与地面整平

设备安装验收无误后,向设备周边及间隙回填土方并分层夯实,最终整平地面;

回填注意事项:

设备人孔盖板需高出地坪50mm左右,避免雨水倒灌;

严禁土方堵塞人孔盖板上的进气口,保障设备内部通气顺畅。

六、电控系统接线安装

将电控柜控制线与设备各用电单元接通,接线时重点核对风机、潜污泵电机的转向是否符合运行要求;

电控柜需放置于通风干燥的场所,原则上不得露天设置;若需室外放置必须做好防晒、防雨防护,避免控制主板及接线端受潮漏电,造成元器件损坏。

七、核心安装与使用注意事项

设备安装场地需保障雨季无积水,避免地面积水倒灌影响设备运行;

设备出水管需位于相对地坪0.4m以下,保障重力流出水顺畅;

设备上方不得堆放重物,无特殊加固设计的设备上方禁止大型机动车辆通行;

正常工况下不得抽空设备内部污水,防止地下水浮力导致设备上浮移位。

八、定制化布局说明

本设备标准方案采用标准化管路连接与平面布置,若用户有定制化布局需求,可在合同签订时提前明确,支持灵活调整设备摆放形式。

九、运行前电气复核

全部安装完成后,再次复核风机、水泵的控制线路连接状态,确认风机、水泵转向准确无误后,方可进入设备调试阶段。
